23.01.2003

Bautagebuch 20.01.2003 - 23.01.2003

Ab dem 19.01.2003 ist endlich wieder schönes Wetter. Der Schnee und Frost der letzten Wochen ist durch die Januarsonne vertrieben. Der gefrorene Boden taut und ermöglicht endlich den Fortgang der Baumaßnahmen.



Mit einem neuen Bauleiter und Bauteam starten die Arbeiten am 20.01.2003. Wir sind zuversichtlich, dass der Wechsel des Bauunternehmens und damit auch der Baumannschaft  sich positiv auf den Bauverlauf auswirken wird, denn zu Herrn Bender (Bauleiter)  besteht von aufgrund von Kompetenz und Kommunikationsfähigkeit von Anfang an ein gutes Vertrauensverhältnis.

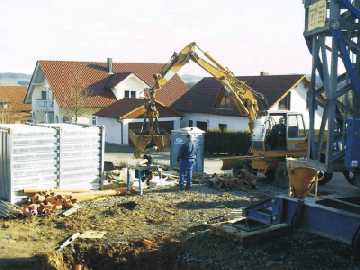

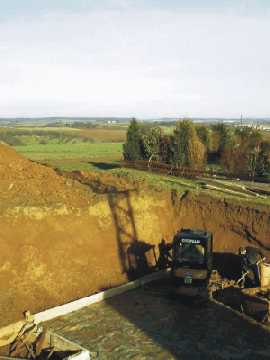

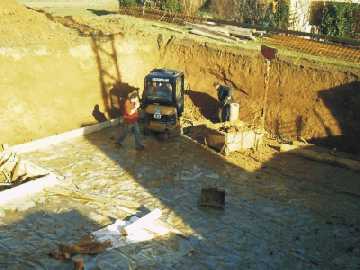

Die Baumaßnahmen beginnen mit dem Rückbau der Armierung und Schalung und dem erneuten Aushub des eingestürzten Arbeitsraumes.

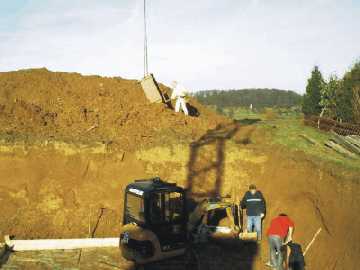

Der Lehm muß mittels Kran aus der Baugrube gehoben werden.

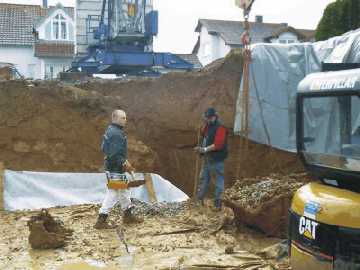

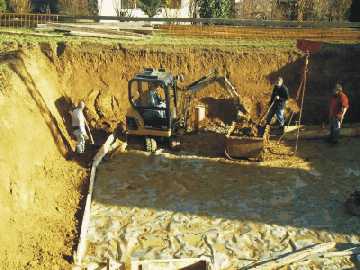

Trotz Minibagger ist noch viel Handarbeit notwendig.

Fa. Wolf beseitigt die Reste der "1. Drainagenauflage".

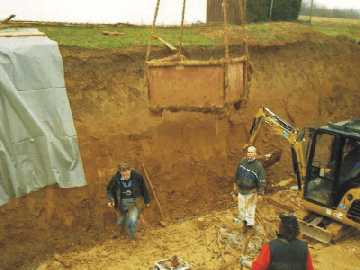

21.01.2003 Die Baugrube hat sich nach dem Regen heute Morgen in eine Schlammgrube verwandelt.

Die 0.5mm dicke, doppelt gelegte PE-Folie zeigt ihre Qualität.

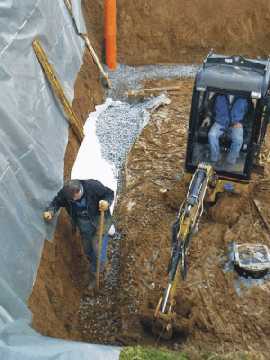

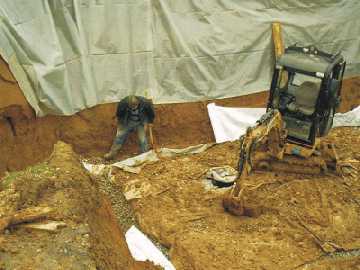

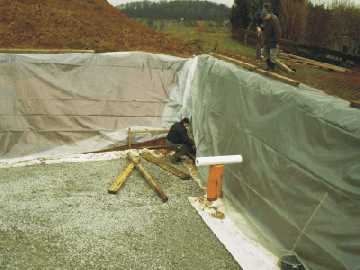

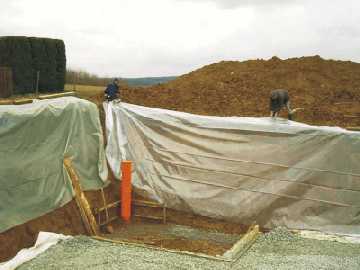

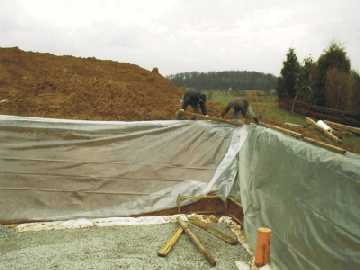

Es wird begonnen, die Wände der Baugrube abzuhängen.

Eine unangenehme Dreckarbeit aber aufgrund der Versäumnisse im letzten Jahr (durch andere Baufirma) notwendig.

So sollte es schon vor zwei Monaten aussehen.

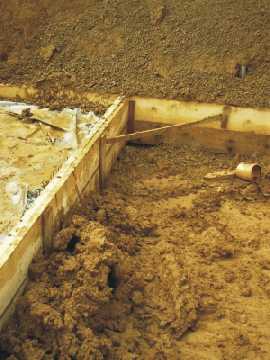

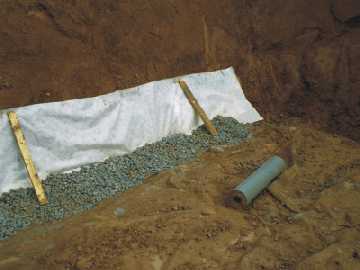

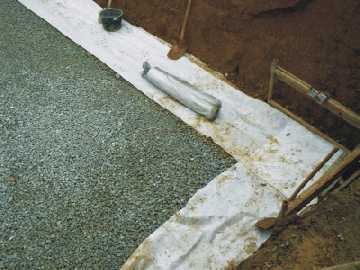

Breite Fliesstreifen schützen das Misapor vor dem Eindringen von Feinteilchen.

Blick in den Erdkeller. Die Schalung bleibt stehen, muss aber nochmals neu ausgeführt werden.

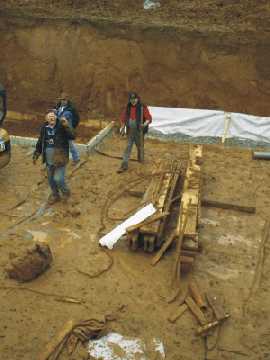

Herr Bender, unser Bauleiter (links), Herr Becker, unser neuer Polier (rechts).

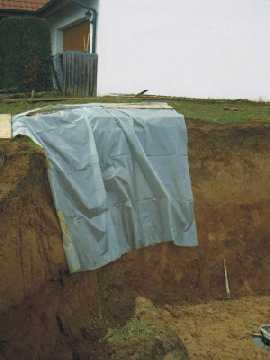

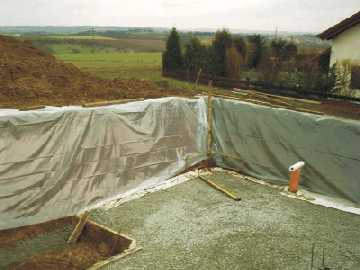

Abgehängter Grubenrand - Schutz vor weiterem Einbrechen der Grube

22.01.2003

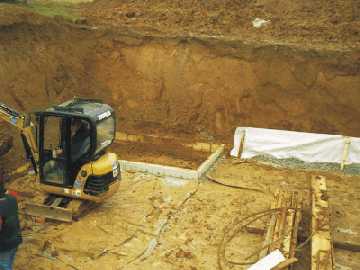

Der im November von der Vorgängerfirma falsch eingeschalte Erdkeller ist ausgeschalt worden.

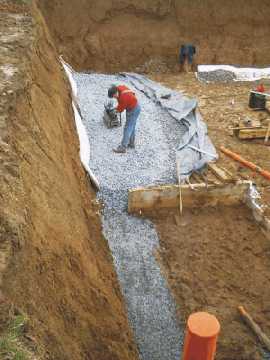

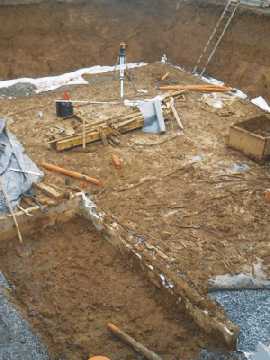

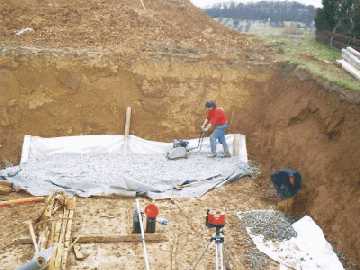

22.01.2003 - Herr Becker verdichtet den Schotter ordnungsgemäß.

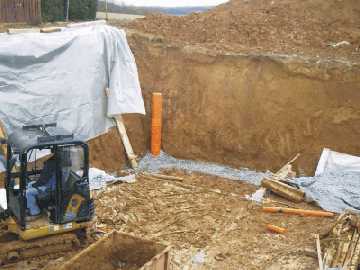

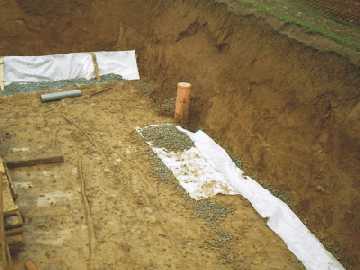

Ein zusätzlicher Drainagenkontrollschacht wurde in der Nord-West-Ecke eingebaut. Die Drainage verläuft nun außerhalb der Streifenfundamente. Zusätzlich wird unter dem Erdkeller ein Drainrohr eingebaut.

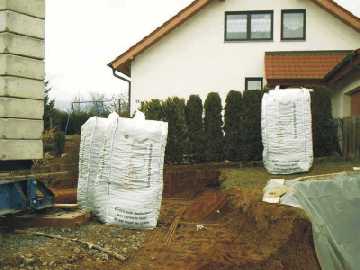

Weiteres Misapor wurde angeliefert.

Herr Bender kontrolliert nicht nur sondern arbeitet intensiv mit. Was könnte mehr Vertrauen schaffen.

22.01.2003

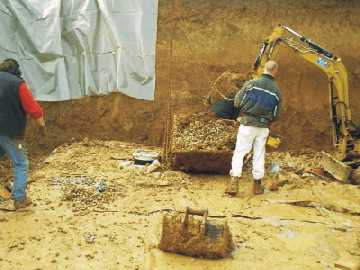

Der Minibagger der Fa. Wolf wurde wieder aus der Baugrube gehoben, die verschmutzte Baufolie, die den Schotter geschützt hat, ist entfernt. Mit frischem Misapor-Schaumglasschotter wurde die Baugrube egalisiert.

Die Schlammschlacht ist gemeistert, das Ergebnis kann sich sehen lassen. Der Schaumglasschotter liegt gleichmäßig in der Baugrube. Auch an den Rändern ist kein Gefälle mehr vorhanden. Der Schotter wurde nochmals vollflächig verdichtet.

23.01.2003

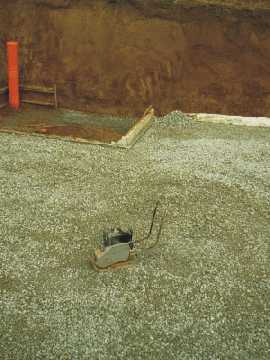

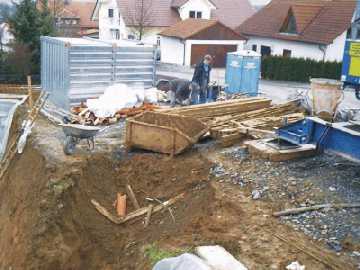

 Nun müssen die Schalbretter vom Schlamm befreit werden

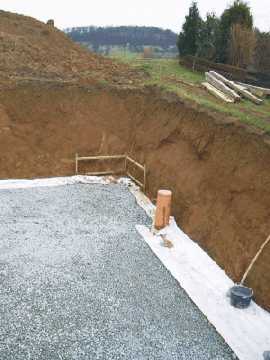

An den Rändern überlappt das Flies einen Meter. Der Schotter wird nun vollständig mit Flies und zwei Lagen Baufolie (0.5 mm) abgedeckt.

Der Erdkeller wird neu eingeschalt, die Streifenfundamente zusammen mit der Bodenplatte gegossen.

Baufolie schützt die Flanken der Baugrube vor neuem Regen, der nächste kommt heute Nacht.

Es sind Kleinigkeiten, die viel bringen oder viel verderben können. Wenige Meter mehr Flies, einige Rollen Baufolie und vor allem sauberes und genaues Arbeiten und gute Kommunikation.

 Saubere Arbeit. Wir sind mit der Leistung von Herrn Bender und der Fa. Wernik bisher sehr zufrieden.
