13.04.2003 |
Rohbauarbeiten 06.04.-12.04.2003 |
Da uns zahlreiche Rückfragen zu unserem Bautagebuch erreichen, ergänzen wir die Bilder mit entsprechenden Ausschnitten aus den Bauplänen.

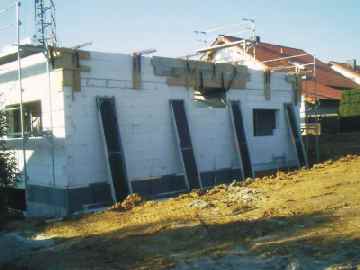

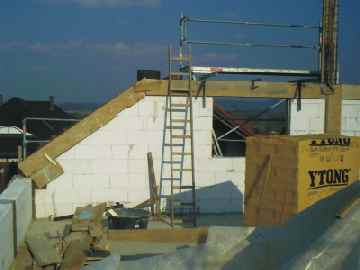

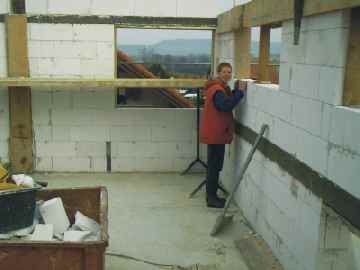

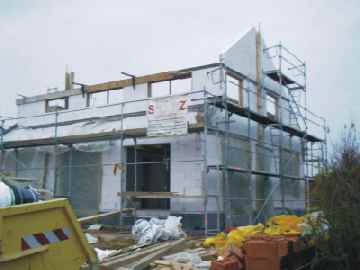

Nachdem die Baugrube verfüllt ist, konnte am Freitag das Gerüst aufgestellt werden. |
|

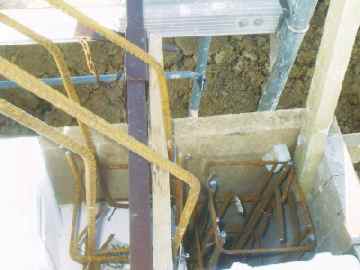

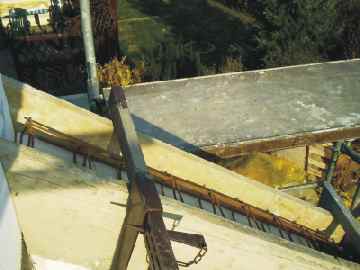

Detail Nordwand OG: Betonieren der Stützen an den Eckpunkten inkl. Armierung | |
|
|

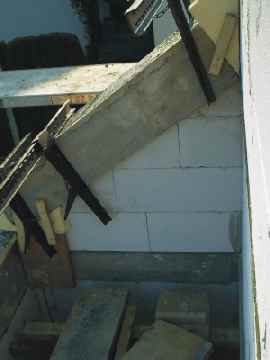

Betonieren des Gurtes Nordwand für Auflager der Schwelle des Daches (Planzeichnung im Bereich des Fensters) | |
|
|

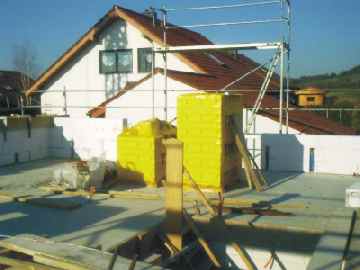

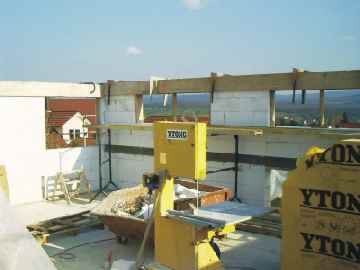

Einschalen der Gurte und der Pfettenauflager | |
Der Gurt oberhalb des Bürofensters (Detail 103) im OG zieht sich um die Ost-, Süd- und Westwand und ist vollständig verbunden. Der Gurt auf in 1 Meter Höhe (Position 105) dient gleichzeitig als Sturz für den Luftraum (siehe Detail 105 unten). | |

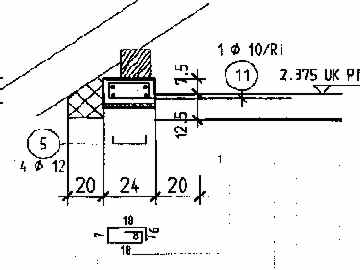

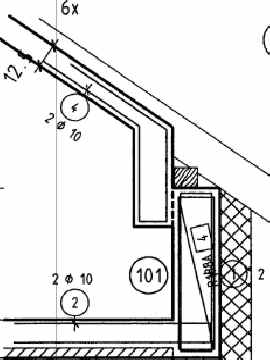

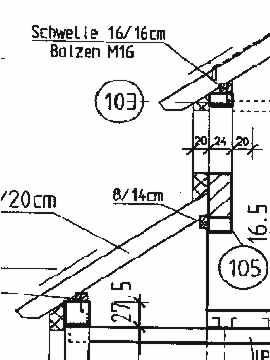

Detail 103 |
|

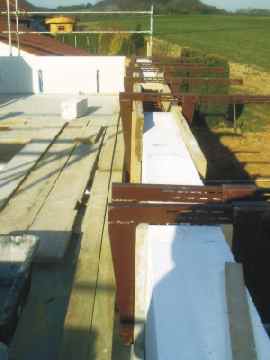

Gurt und Auflager des Süd-Vordaches West | Die Sparren werden bündig mit dem Gurt enden, danach werden die Sparrenköpfe mit der Außendämmung überzogen (vergl. Schweizer Dach) |

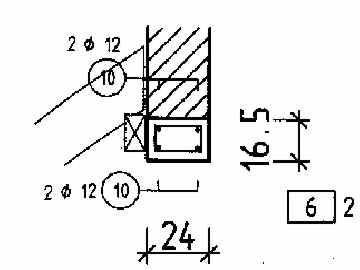

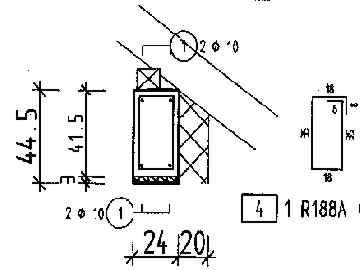

Detail 105 |
|
|
|
