06.09.2003

Eine Woche vor "geplanter" Bezugsfertigkeit ziehen wir Zwischenbilanz

geplant war die Herstellung der Bezugsfertigkeit nach unserem ersten Bauzeitenplan vom 02.08.2002 am 01.05.2003. Dass dieser Termin durch die Schwierigkeiten während der Tiefbaumaßnahmen nicht haltbar war ist nachvollziehbar. Am 12.02.2003 wurde der zweite korrigierte Bauzeitenplan herausgegeben mit geplantem Einzugstermin am 18.08.2003. Auf diesen Termin hin wurde unser Jahresurlaub geplant , Ute ist seit zwei Wochen zuhause (Sommerferien). Seit 23.06.2003 ist der dritte Bauzeitenplan gültig, nun ist mit Fertigstellung der Innenarbeiten und Herstellung der Bezugsfertigkeit am 03.09.2003 zu rechnen gewesen. Vorsichtshalber wurde mein Urlaub um vier Wochen verschoben, also sollte und muss die Bezugsfertigkeit am 15.09.2003 hergestellt sein, denn auf 30.09. haben wir unsere bisherige Wohnung gekündigt.

Vergleicht man den heutigen Stand der Baumassnahmen mit dem derzeit noch gültigen Bauzeitenplan sind die Arbeiten in unserem Haus immer noch zwischen drei und vier Wochen im Verzug. Laut Werksvertrag darf die Bauzeit bis zur Bezugsfertigkeit elf Monate nicht überschreiten. Nachdem die Baumaßnahmen am 22.10.2002 begannen, enden die elf Monate am 20.09.2003  - spätestens. (mit 5 Monaten Verzug gegenüber erstem Bauzeitenplan). Gemäß $5 unseres Werksvertrages ist die Fa. Laukhuf im Verzug, denn derzeit liegt weder Telefon noch Strom im Haus. Zahlreiche anzufertigende Teile sind nach Stand der letzten Baubesprechung  noch nicht bestellt.

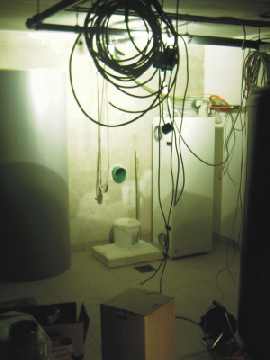

Die Fertigstellung aller Ver- und Entsorgungseinrichtungen (Wasserversorgung, Anbindung an Stromversorgung) ist heute bereits drei Wochen im Verzug (Es gibt derzeit keine einzige funktionsfähige Steckdose im Haus), die Wasserversorgung endet am Hauswasseranschluss. Zwar hat sich der Leistungsumfang der Baumaßnahmen gegenüber dem Leistungsstand bei Vertragsabschluss geändert doch kam lediglich im Haus die Wandheizung hinzu. Alle anderen Zusatzmaßnahmen betreffen den Außenbereich und sind bisher nicht begonnen worden.

Folglich steht uns in den nächsten zwei Wochen ein weiterer Sirtaki bevor - wir erwarten nichts Unmögliches sondern Wunder.

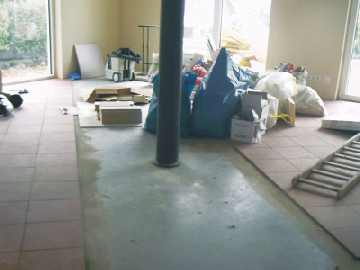

Die Vorfreude auf das eigene Haus bekommt nun wohl einen weiteren Boxenstop. Da wir nicht einziehen können, aber ausziehen müssen, wird wohl ein Containerumzug mit Einlagerung der Möbel beim Spediteur draus werden.

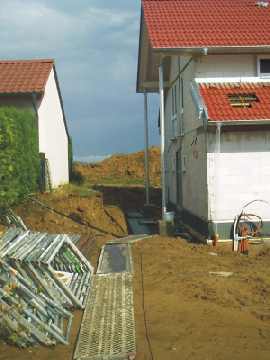

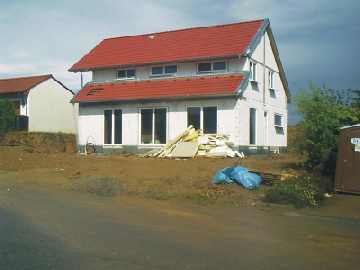

Baugrundstück am 06.07.2003

Im Esszimmer fehlen noch Fliesen und Fußleisten

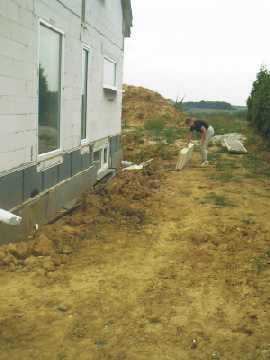

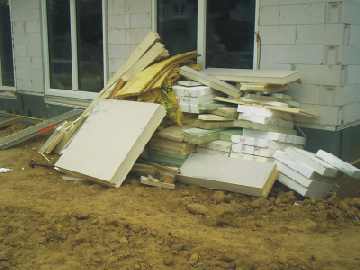

Die Dämmung wurde noch nicht begonnen, daher ist ein Zugang zum Gebäude immer noch beschwerlich, da das Gelände nicht angefüllt ist.

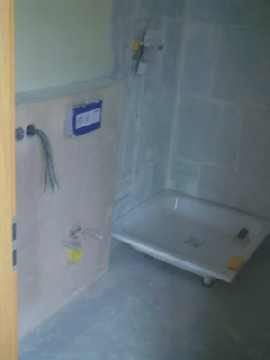

In der Speisekammer ist die Wand feucht. Auf dem unteren Dach fehlen immer noch mehrere Ziegel, der Starkregen der letzten Tage hat seine Wirkung gezeigt - Sanierung vor Einzug? Es fehlt noch der Stromanschluss, das Telefon, aus den Leitungen kommt kein Wasser und das untere Bad ist noch nicht gefliest. Stand der Baumaßnahmen eine Woche vor Ablauf der Elfmonatsfrist.
